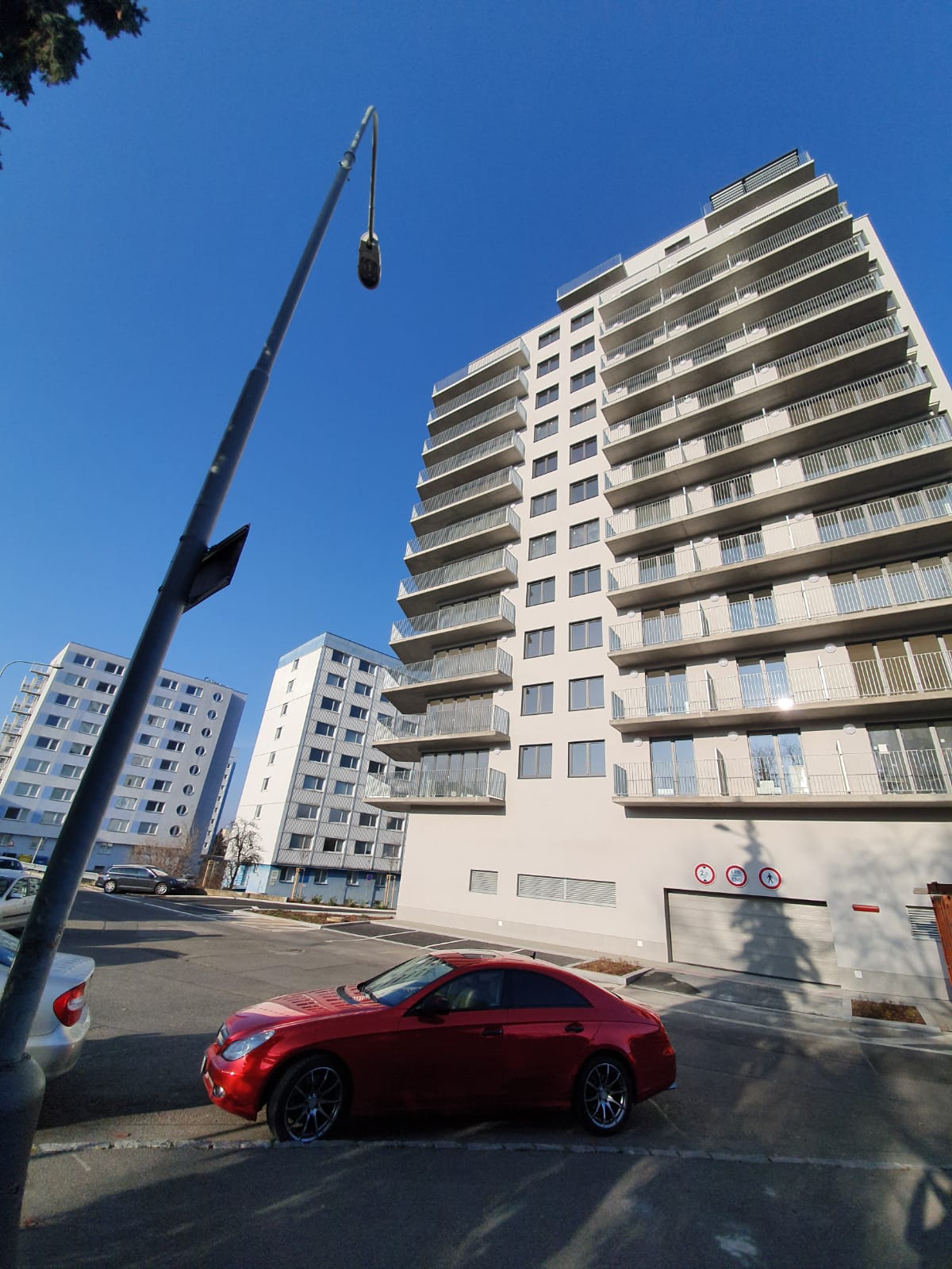

Kontrolní den stavby 8.2. 2019

Dnes jsem si prošel všechna hotová podlaží – a dostal jsem se až do toho nejvyššího, šestnáctého. Stavba pokračuje podle harmonogramu, proto betonáři pracují již jen na posledních detailech terasy, spočívajících v přípravě stropů nad větracími šachtami a schodištěm. Jeřáb bude na stavbě již jen necelý týden, takže všechny konstrukční betonářské práce musejí být do
Leden2019

Kontrolní den stavby 11.1. 2019

Pracujeme na konstrukci 14. podlaží, ve středu bude hotový jeho strop – tedy i podlaha posledního, 15. podlaží. Počasí nám sice občas předvádí, že je roční období zvané zima, ale průběh prací zatím neohrožuje. V průběhu příštího týdne zahájí svou práci také geodet. Pokud všechno půjde hladce, měli bychom mít výsledek jeho práce, tedy zaměření všech
Prosinec2018

Kontrolní den stavby 7.12. 2018

Betonáři pracují na poslední standardním podlaží, tedy třináctém. Slíbili ho dokončit do vánoc, pak si dají pár dnů volna a v začnou s posledními dvěma mezonetovými byty. Měli by je bez větších problémů dokončit v průběhu ledna. Hned po betonářích dozdíme dělicí příčky a geodet může zaměřit celý objekt. Rádi bychom to stihli ještě v
Listopad2018

Kontrolní den stavby 2.11.2018

Betonáři pracují na jedenáctém patře. Jejich plán – dokončit 13. podlaží do vánoc – se zdá být naprosto reálný, stejně jako cíl: v průběhu ledna dokončit celou betonovou konstrukci stavby. Skutečně zajímavé věci se však dějí i v nižších patrech. Téměř hotové jsou rozvody sanity do šestého podlaží, kde hned po nich nastupují zedníci, zazdívající
Říjen2018

Kontrolní den stavby 11.10.2018

Stavba se už změnila v mraveniště. Jak můžete vidět na obrázcích, betonujeme právě deváté podlaží. Současně však už naši dodavatelé také začali osazovat okna do spodních pater, naplno pracují elektrikáři, instalatéři, topenáři… Pražská teplárenská také konečně začala budovat přípojku topného systému. To je samozřejmě důležité: termín dokončení jejich práce je na konci listopadu. V té
Září2018

Klientské změny: už je čas!

Stavba Rezidence Hostivař, ve které jste si koupili byt či ateliér, zdárně pokračuje a dostala se do fáze, kdy nezbytně potřebujeme Vaše rozhodnutí o případných klientských změnách, tedy zejména o úpravě dispozice (posuny příček, dveří… pokud nějaké budete požadovat) a elektroinstalace (umístění zásuvek, vypínačů, svítidel, vývodů pro TV, případně i datového rozvodu). Návazně také již
Září2018

Ateliéry a zamotané paragrafy

Obrátil se na nás jeden z našich klientů, který si koupil ateliér v Rezidenci Hostivař a následně byl svým známým znejistěn, zda může ateliér užívat k bydlení a také jej tímto způsobem případně pronajímat. Domníváme se, že je na místě, abychom se k tomuto mírně komplikovanému tématu vyjádřili veřejnou cestou, protože tušíme, že většina našich
Srpen2018

Kontrolní den stavby 31.8.2018

Opravdu letní počasí, na které si skoro všichni stěžovali, bylo pro naši stavbu docela výhodné. I díky němu, už za tři dny vybetonujeme strop šestého podlaží a budeme tak dokonce v mírném předstihu před harmonogramem stavby. Staveniště se pomalu mění v mraveniště, kde se na malý prostor musí vejít betonáři, zedníci, instalatéři, topenáři, elektrikáři… V
Srpen2018

Tajemné šestnácté podlaží

Možná jste si všimli, že kolem dvou velkých bytů v posledních patrech Rezidence Hostivař panovalo na našem webu trochu nejasno. Existovaly, ale pořád jsme je neměli v nabídce… Hlavním důvodem byl nápad přidat na střechu 15. podlaží ještě hezkou terasu, která by bytu 1402 dodala obrovský šarm. S tím ale souvisely další drobné úpravy dispozice
Červenec2018

Kontrolní den 20.7. 2018

Tak jsme zase trochu pokročili, dům pěkně roste. Posledně jsme psali, že stavba právě vykoukla ze země. Teď už je v hrubé stavbě hotové i přízemní parkovací podlaží a 2. podlaží budoucích skladovacích prostor k bytům (ano, zákon jim říká sklepy…). Vybetonovány jsou i stěny a strop 3. podlaží, tedy prvního ze třinácti, ve kterém
?>
